Le matériel nécessaire à la construction
de la ligne à 60 000 Volts devant relier Agadir à
Marrakech était en cours d'approvisionnement en 1950.
L'EEM tissa des réseaux haute tension en vue d'électrifier
progressivement le pays, interconnectant les centrales et mettant
l'électricité à la portée des consommateurs
en recourant à des lignes servant à la fois au
transport et à la distribution.

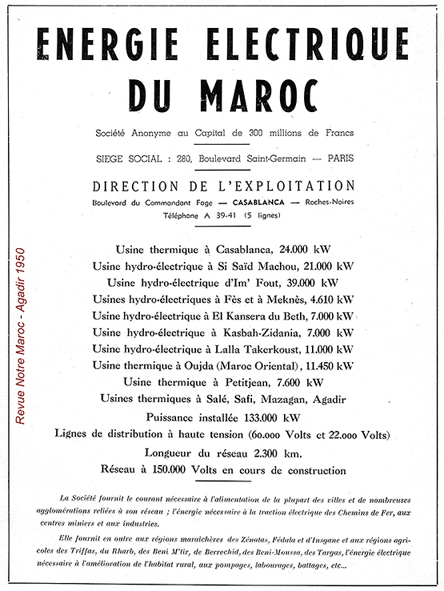

L'EEM organisa 3 réseaux au
Maroc :
La tension de 60 000 volts à laquelle s'était tenu
jusque là le réseau de transport et de distribution
de l'énergie électrique devint insuffisant en raison
des puissances importantes à transporter.
Le choix se porta sur la tension à 150 000 volts.
Une première ligne à 150 000 volts fut réalisée
entre Im'Fout et Tit-Mellil (105 km) et mise sous tension en
début d'année 1950.
Toutes les usines de production électrique, sauf les
secteurs encore séparés d'Oujda et d'Agadir,
furent interconnectées sur le réseau général
de 60 000 volts.
Des lignes de distribution à 22 000 volts constituaient
un certain nombre de réseaux et de lignes.
Les lignes à 150 000 volts étaient
supportées uniquement par des pylônes métalliques
(30 à 40 m de hauteur), les lignes à 60 000 volts
étaient supportées par des pylônes métalliques
(sauf dans les régions humides et salines par des poteaux
en béton armé), les lignes à 22 000 volts
par des poteaux en béton.
