Construction de la cité domaniale

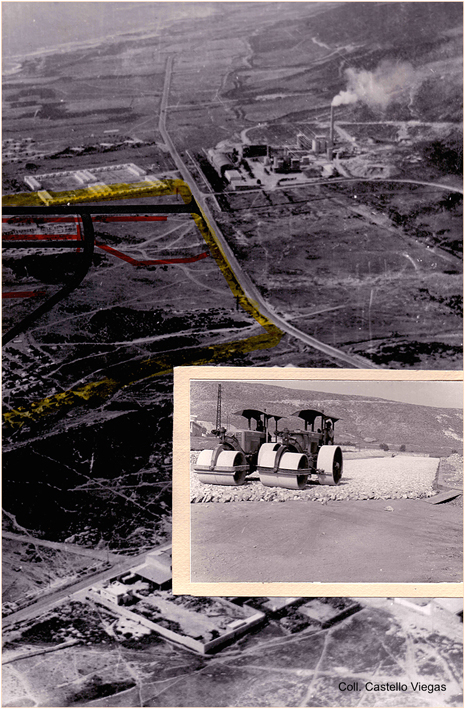

Vue aérienne du chantier du lotissement pendant les travaux

Aspects de la Cité :

Le lotissement comprenait :

Des logements économiques en rez-de-chaussée :

  • 1ère tranche de 150 logements selon la "Trame Écochard" commencée le 14 février 1955, elle fut terminée le 31 mars 1956 pour un montant des travaux de 36 millions (Entreprise Bonnan)

  • 2ème tranche de 160 logements "améliorés" commencée le 9 octobre 1956 et terminés en 1957 pour un montant des travaux de 58 millions (constructeur : Entreprise de Construction Générale au QI d'Agadir)

Des Lots dit "Trames sanitaires améliorés"

1ère tranche de 92 lots comprenant plateforme et bloc sanitaire (entreprise Bonnan).
Les travaux commencèrent le 10 mars 1955 et furent achevés le 10 juin 1956 pour un montant de 6,4 millions.

Voierie - Assainissement :

Les ouvertures de plateformes, de rues et construction d'égouts furent réalisés en 2 tranches :

  • la 1ère tranche fut réalisée par l'entreprise Girault Grave et Passerini (Agadir), commencée le 19 septembre 1955 et achevée le 7 mai 1956 pour un coût de 10 millions ;
  • la 2ème tranche fut réalisée par l'entreprise casablancaise de "La Souterraine" commencé le 7 juin 1956 et achevée le 7 janvier 1957 pour un coût de 18,5 millions.

Les revêtements des chaussées et la construction de trottoirs furent réalisés en 2 tranches :

  • la 1ère tranche fut réalisée par la Sté Colas du Maroc (Casablanca) commencée le 18 mai 1956 et achevée le 1er décembre 1956 pour un montant des travaux de 5,5 millions ;
  • la 2ème tranche fut réalisée par la même société Colas, commencée le 11 août 1956, elle fut achevée le 19 février 1957 pour un montant de 7 millions.

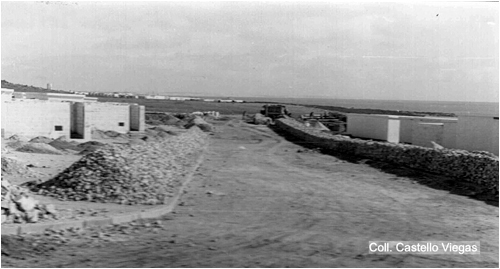

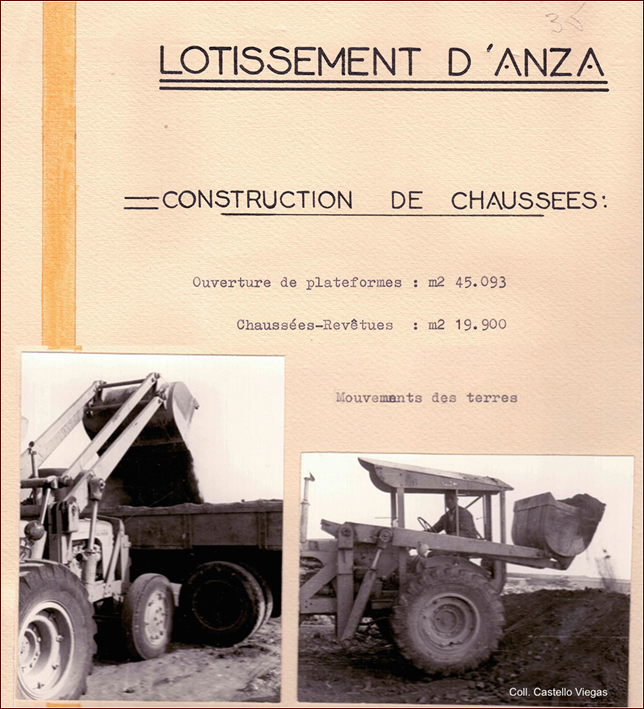

Construction des chaussées :

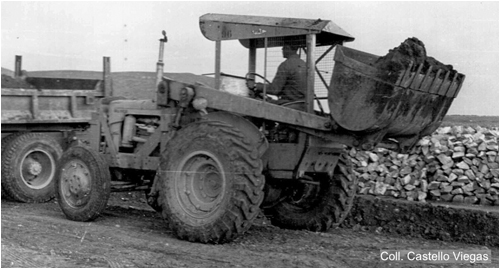

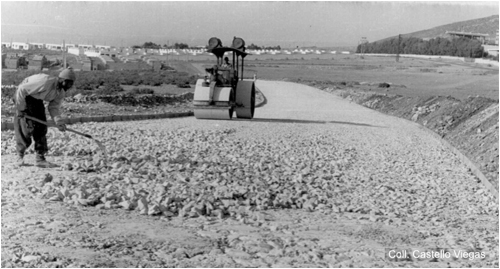

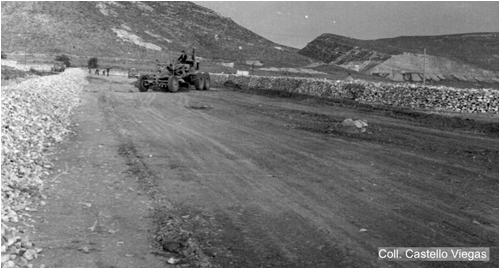

Ouverture de la forme :

Construction des chaussées et passages piétons :

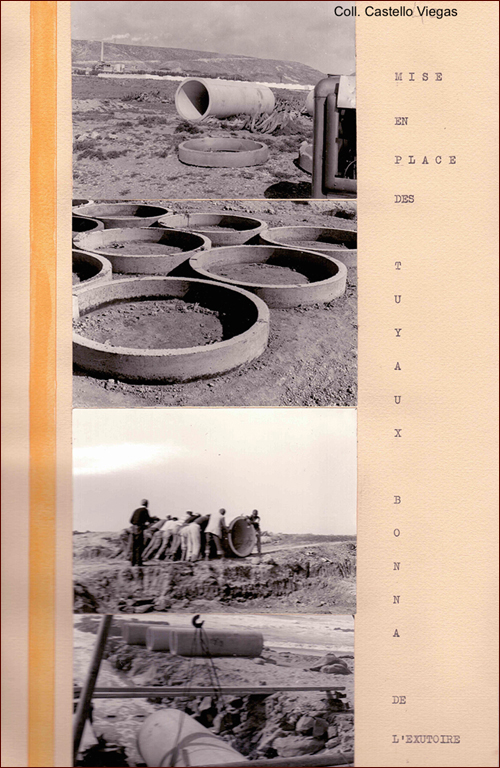

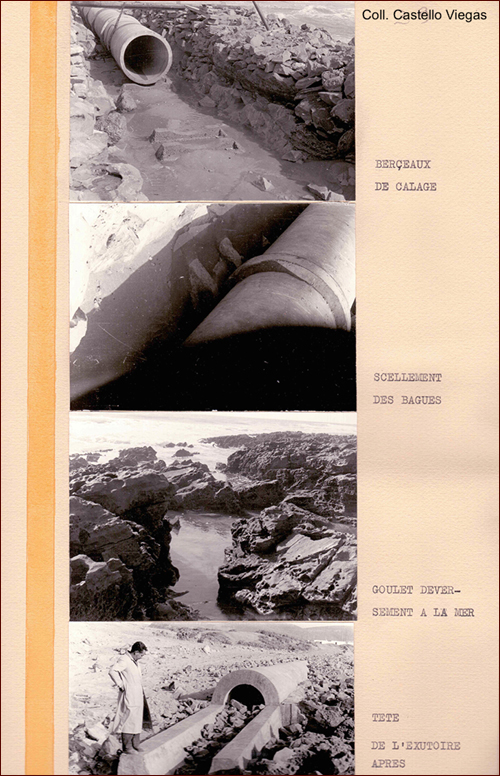

Construction des égouts :

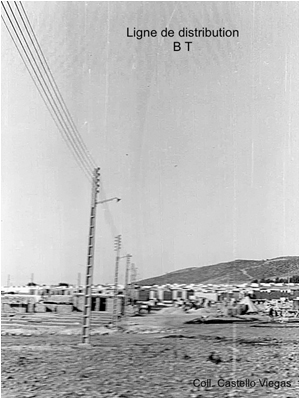

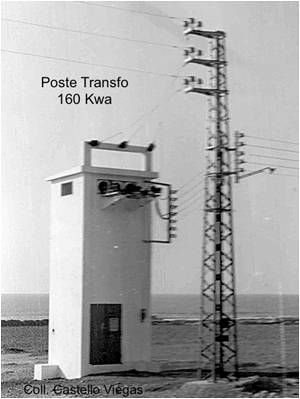

Électrification (Éclairage public et branchements aux particuliers, ligne HT, transformateur et ligne de distribution BT) :

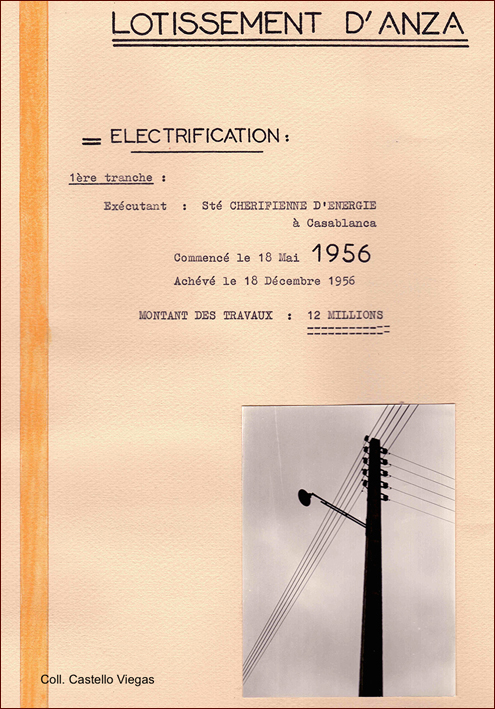

  • 1ère tranche réalisée par la Sté Chérifienne d'Énergie (Casablanca) commencée le 18 mai 1956 et achevée le 18 décembre 1956 pour un montant de 12 millions ;

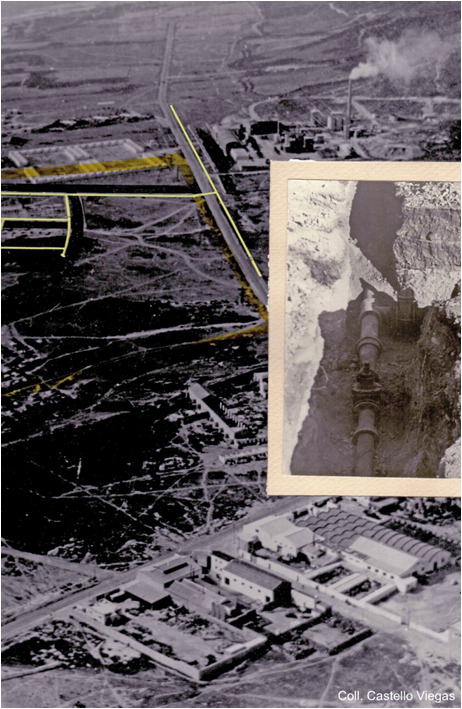

Distribution d'eau potable

Des espaces verts furent mis en place, des arbres plantés.
